简述逾期正向排程功能的应用场景及效果
建立母件A1,半成品A2,和子件A3,A4。其中A1,A2,A3固定提前期都为2,A4固定提前期为3,增加销售订单,预完工日期为2月28日。Window电脑日期为2月28日。
此时跑计划,销售订单预完工日期为2月28日。

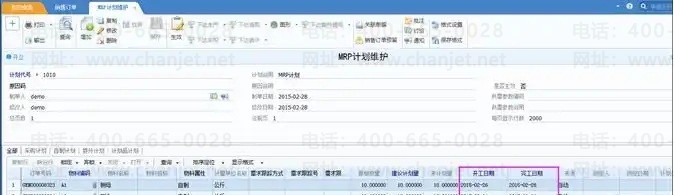

母件A1 :完工日期为2月28日,开工日期为2月26日。(固定提前期2)
半成品A2:完工日期为2月26日,开工日期为2月24日。(固定提前期2)
子件A3 : 完工日期为2月24日,开工日期为2月22日。(固定提前期2)
子件A4 : 完工日期为2月24日,开工日期为2月21日。(固定提前期3)

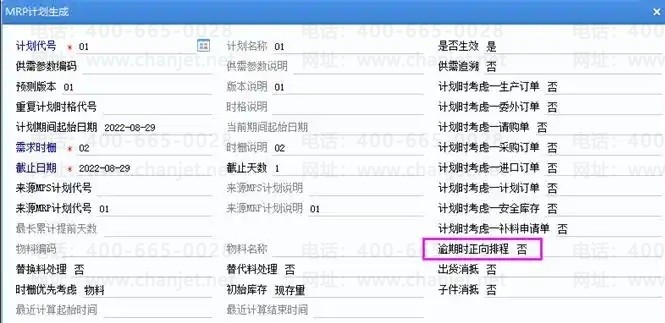

可以看到,在不进行逾期正向排程时,如现实日期为2月28日,系统按设计场景运算会要求我们在2月21日进行采购,2月26日进行生产。但这显然是不现实的,没有办法回到已过的日期进行采购和生产。那么如何让系统按现在的2月28日日期跑出合适的计划呢?

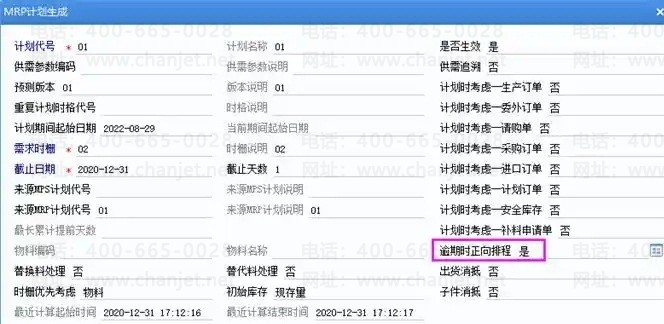

此时跑计划,我们的需求日期是2月28日,也是系统日期当天,我们的计划开工日期逾期的,系统自动将该计划订单以系统日也就是2月28日作为开始日,进行正向排程。此时母件和子件计划的开工日期,都为2月28日。完工日期用各自固定提前期推算。
跑计划,销售订单预完工日期为2月28日。

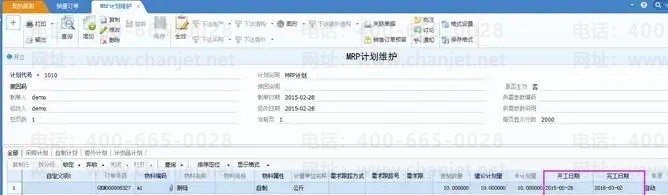

母件A1 :开工日期为2月28日,完工日期为3月2日。(固定提前期2)
半成品A2:开工日期为2月26日,完工日期为3月2日。(固定提前期2)
子件A3 : 开工日期为2月24日,完工日期为3月2日。(固定提前期2)
子件A4 : 开工日期为2月24日,完工日期为3月3日。(固定提前期3)
总结:逾期时正向排程,是用于设置计划订单的排程方式。如果选择为"否",系统总以物料的需求日反向推算计划订单的开始日,而不论计划订单是否逾期;若选择为"是",则当计划订单开工日期逾期时,系统自动将该计划订单以系统日作为开始日进行正向排程,而不论是否满足需求日期。
在企业的需求和供应日期未严格控制时,中途想要开始按系统计划日期严格下单,或者补救之前已逾期的计划时,可使用此选项,跑出符合现实日期的计划订单,下达进行工作。
